Na elaboração do orçamento de um sistema de tratamento de esgoto sanitário, diferentes metodologias podem ser utilizadas para compor os custos dos serviços. Considerando as práticas adotadas em orçamentos técnicoexecutivos, qual o procedimento utilizado para a composição de custos unitários?
No contexto das licitações de obras públicas, conforme a Lei nº 14.133/2021, assinale a opção que indica, corretamente, a principal finalidade do projeto básico.
Considere uma obra com Bonificação e Despesas Indiretas (BDI) de 40% e Custo Direto (CD) de R$ 1,2 milhão. Sabe-se que o Preço de Venda da obra representa a soma do Custo Direto mais o Custo Indireto (CI) mais o Lucro e que o BDI é a soma dos Custos Indiretos mais o Lucro. O Lucro inicial (L) projetado era de 37,5% do BDI. Devido ao aumento inesperado dos Custos Indiretos em R$ 80 mil, a construtora reduziu o Lucro, para manter o BDI.
Nessa nova condição, o valor do Lucro, em reais, passou a ser

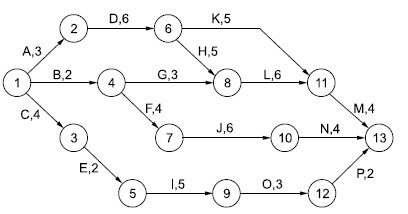

O cronograma de uma determinada obra precisa ser ajustado e, para tanto, é necessário que os serviços de armação, que totalizam 12.000 kg de aço, terminem no menor tempo possível. Existem três propostas para resolver essa questão:
P1: contratar 10 equipes de dois armadores cada, que trabalharão 8 horas/dia; sabe-se que cada dois armadores produzem, juntos,200 kg de armação pronta em 10 horas;
P2: contratar empresa terceirizada com 16 armadores, que trabalharão 10 horas/dia, com produtividade individual de 12 kg de armação pronta por hora;
P3: contratar empresa terceirizada com 25 armadores, que trabalharão 9 horas/dia, com produtividade individual de 11 kg de armação pronta por hora.
Analisando-se as três propostas, constata-se que a melhor é a
Um agente financeiro está analisando o caso de uma construtora que acabou de concluir três obras e está pleiteando um reajuste, por motivos do aumento de preços dos insumos utilizados nas obras. O contrato firmado permite essa negociação até um percentual máximo de 10% do valor contratual total das 3 obras. O setor de orçamentos desse agente ficou responsável por analisar os valores e balizar a resposta sobre o pleito da construtora. As obras denominadas OB1, OB2 e OB3 foram contratadas respectivamente por R$ 100 mil, R$ 180 mil e R$ 220 mil. O pleito da construtora foi de mais 9% na OB1,10% na OB2 e 15% na OB3.
Após analisar o pleito da construtora, o agente financeiro concluiu que o reajuste é
