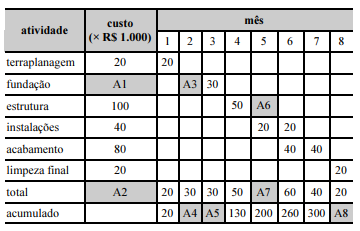

A tabela precedente ilustra o cronograma físico-financeiro de uma obra com oito meses de duração. Nessa tabela, os valores

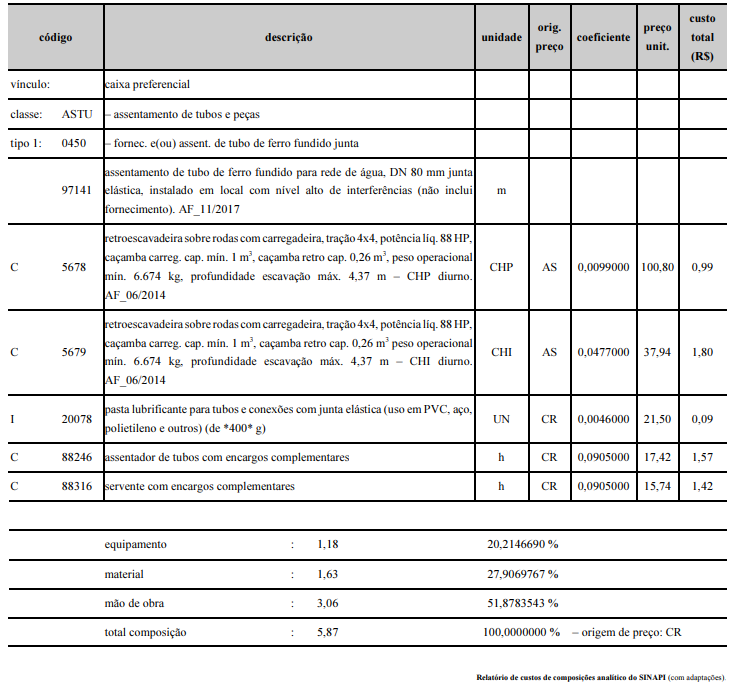

A tabela precedente apresenta um relatório de custos de composições analítico extraído do SINAPI. Com base nas informações da tabela, assinale a opção correta.

Nas composições de custos de serviços do Sistema Nacional de Pesquisa de Custos e Índices da Construção Civil (SINAPI),
mostrar texto associado

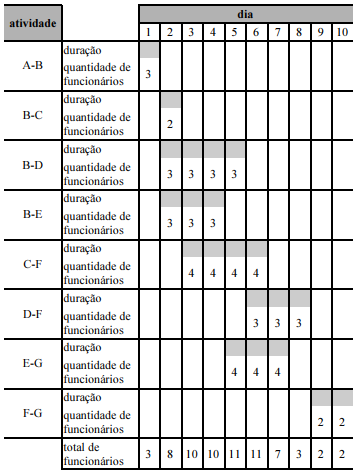

Um procedimento que permite nivelar recursos em uma obra consiste em ajustar o cronograma para reduzir o pico da quantidade total de funcionários. Nesse sentido, é possível adotar procedimentos que ajustem o cronograma 6A1-I, de modo a reduzir a quantidade total máxima de funcionários por dia ao longo dessa reforma, mantendo-se a mesma duração total do serviço. Um desses procedimentos consiste em atrasar o início da atividade
mostrar texto associado
Imprevistos podem ocorrer durante a execução de obras e reformas, mas, ainda assim, em algumas situações, é possível manter o tempo total do serviço a ser entregue ao cliente. Com base no cronograma 6A1-I, assinale a opção que apresenta um imprevisto que, se ocorrer, não alterará o tempo de duração do serviço.
